战高温,保供电——光华科技协助国网射洪供电公司配变扩容施工忙
2022-09-02
“这下好了,换了新变压器,还把容量加大了,这段时间天气热得遭不住,空调可以放心用了!”“就是哒,这下不怕家里开空调的人多了烧变压器了!”。8月12日一早,兴建巷周边的老百姓远远的围着配电房,你一言,我一语,讨论得兴高采烈。

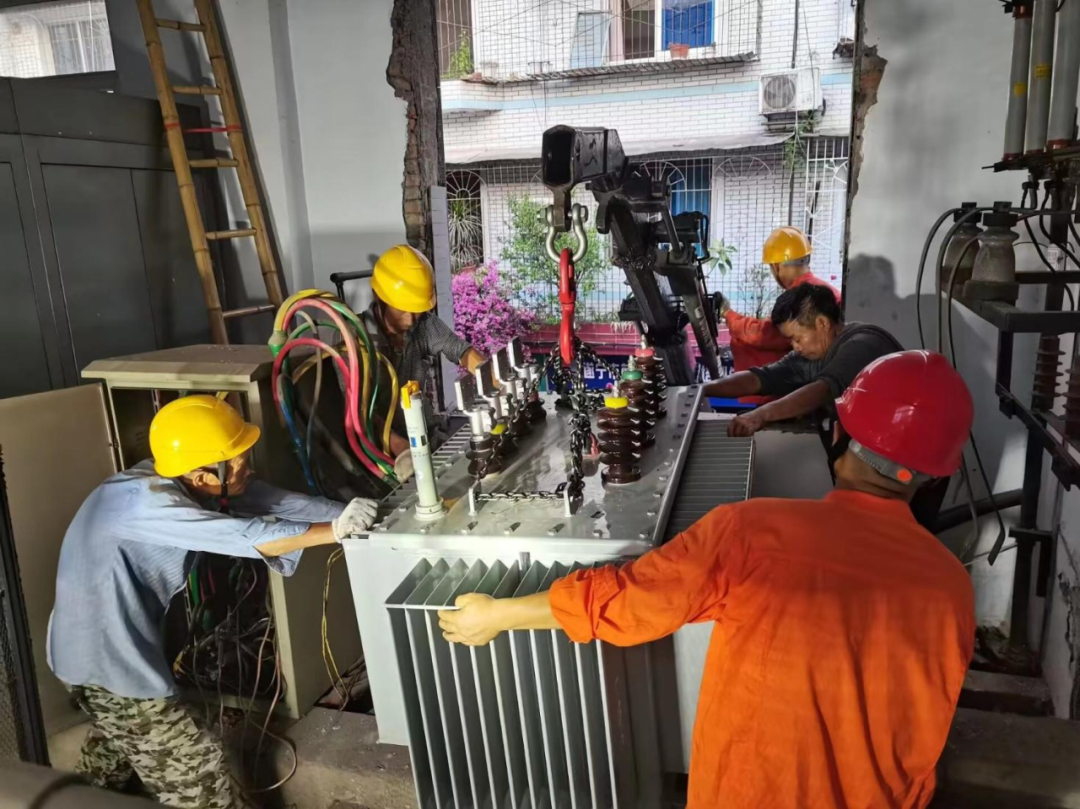

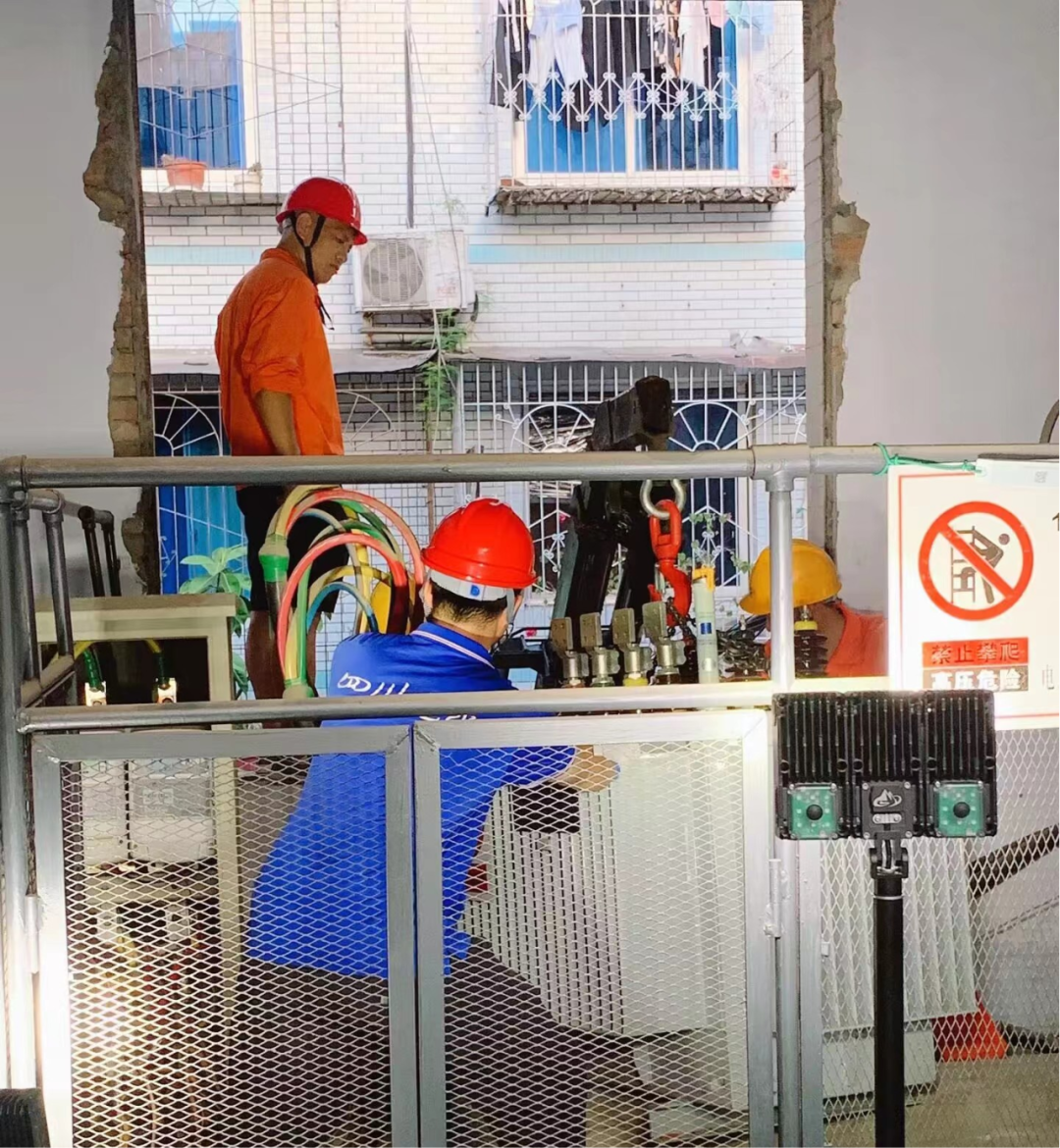

原来,今天是兴建巷更换新变压器的日子,配电房施工现场一片繁忙,早上4点,新变压器、吊车、国网射洪供电公司施工人员和协助工作的四川光华科技集团公司人员就全部到位,停电、验电、挂接地线、吊运变压器、安放就位、接线、搭火......上午11点,630KVA新变压器顺利安装到位,一直远远关注着的围观群众情不自禁欢呼起来。
兴建巷原有的400KVA变压器涉及市住建局办公区、建设小区等兴建巷周边住户的用电,已使用二十多年,老化严重,能耗高,用电高峰期间,经检测用电负荷最高已超过变压器额定容量的40%,严重超负荷用电,再加之遇到今年我省60年一遇的高温干旱天气,存在严重的安全隐患。为从根本上解决问题,四川光华科技集团有限公司多方协调,自行出资向电力部门申请变压器更换扩容,把原老旧的变压器更换成630KVA的高效能变压器,同时积极协助国网射洪供电公司提前通过微信群、张贴通告等方式告知片区广大用户停电注意事项,施工中积极配合,做好防暑降温后勤保障,施工后加强值守。目前,630KVA新变压器运行良好,保障了目前高温极端天气下该片区广大用户可靠用电。
